旭市新庁舎建設工事の進捗状況

更新日:2020年11月10日更新 ページ番号:0002743 印刷ページ表示

4月26日(月曜日)から新庁舎で業務を開始しました

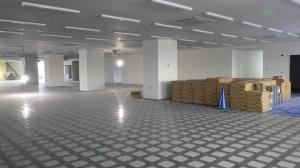

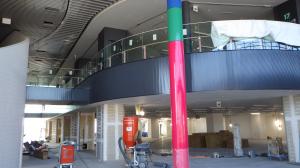

1階総合案内

待合

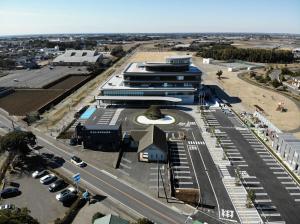

新庁舎が完成しました

令和3年3月16日撮影

外観

外観は、白黒グレーを基調とし、空に浮かぶ雲と九十九里の曲線をイメージ

エントランス

1階の来庁者を出迎えるエントランスホール

歴史を学ぶ場

1階の旭の偉人等を紹介する歴史を学ぶ場

ハニカム

2階の子育て世代の交流の場となるハニカム

議場

4階の木材の温もりと、格式に満ちた議場

あさひビュー360

6階の市内を見渡せる展望階(あさひビュー360)

床コンクリート・外壁・内装・外構工事

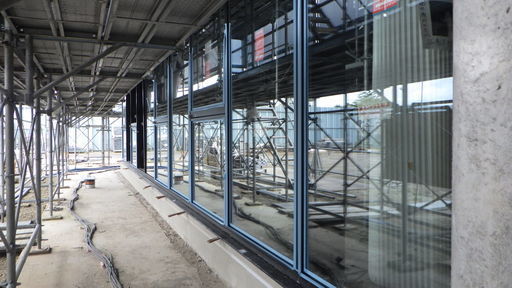

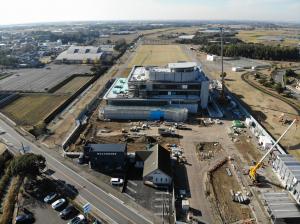

令和3年2月24日撮影

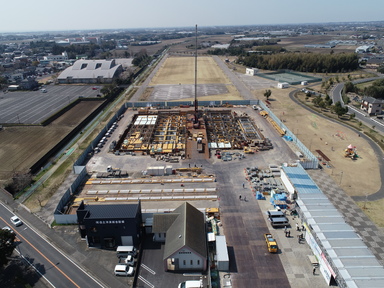

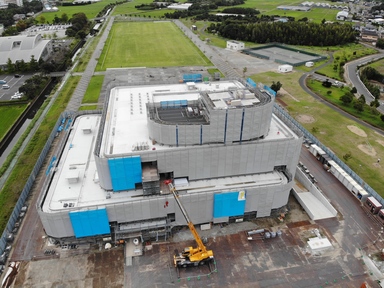

21.2.24ドローン

外構工事も終わり、設備の試験運転を行っています。

21.2.24地上

来庁者を迎える正面玄関の車寄せ庇です。

令和3年1月29日撮影

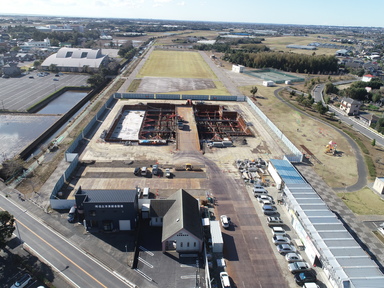

21.1.29ドローン

駐車場や植栽などの外構工事を進めています。

21.1.29地上

1階の待合ロービーの吹き抜けです。写真中央の赤い柱の周りに総合案内が設置されます。

令和2年12月24日撮影

20.12.24ドローン

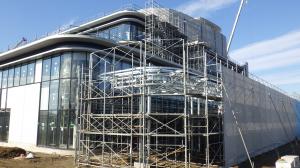

建物外壁の足場が外れて、外観が見えるようになりました。

20.12.24地上

壁クロスの内装工事やLED電気の設備工事等を進めています。

令和2年11月30日撮影

11月30日ドローン

各階の内装工事等を行いながら、外構工事も進めています。

1130

車寄せ庇の鉄骨が組み上がりました。

令和2年10月29日撮影

ドローン20.10.29

各階の内装工事や空調機器等の設置工事を進めています。

20.10.29地上

1・2階の外壁及びガラスの取り付けが終わりました。

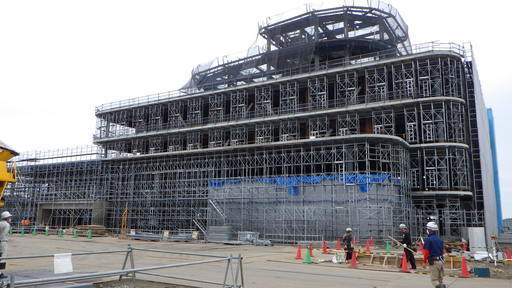

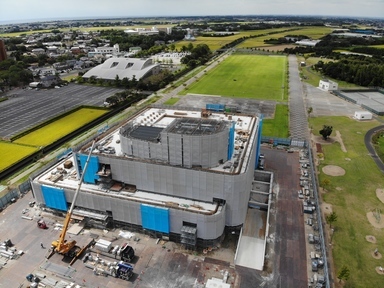

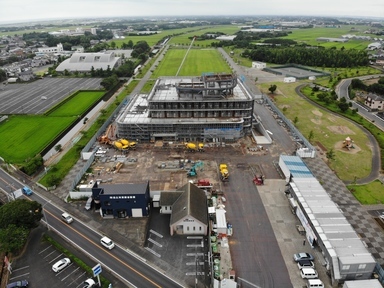

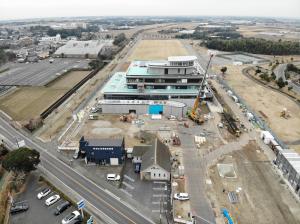

令和2年9月29日撮影

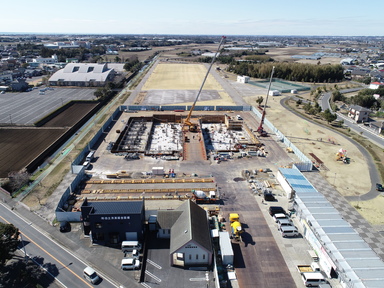

令和2年9月29日撮影の画像

鉄骨上棟の画像1
各階の外壁及びガラスを取り付けています。(写真は1階)

諸室の内壁ボードの画像
諸室の内壁ボードを取り付けています。空間が区切られていきます。

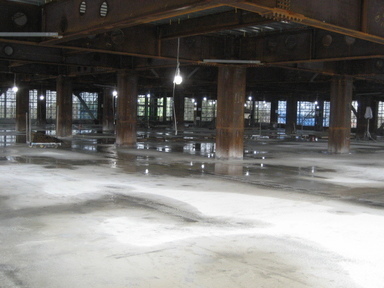

令和2年8月25日撮影

床のコンクリート工事の画像1
床のコンクリート工事は完了しました。

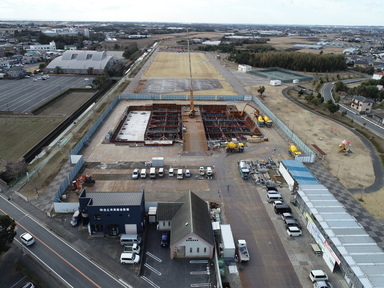

鉄骨上棟の画像2
展望室の屋根の骨組みが終わり、形が見えてきました。

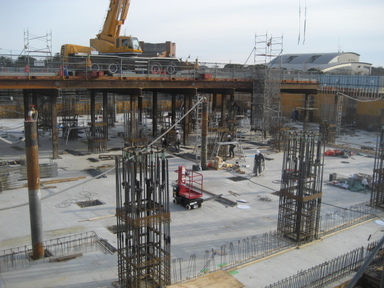

床コンクリートの画像1
1階に空調設備等の配管や、部屋の間仕切りを取り付けています。

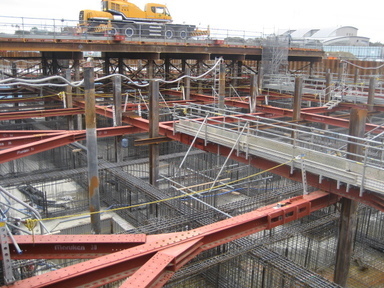

令和2年7月22日撮影

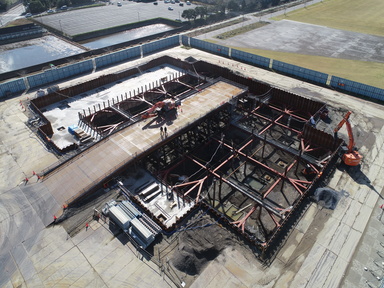

外壁と床のコンクリート工事の画像2

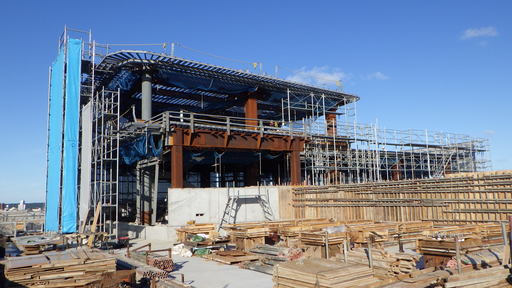

外壁と床のコンクリート工事を進めています。

鉄骨上棟の画像3
1階にコンクリートの外壁を取り付けました。

床コンクリートの画像2
床にコンクリートを打設しました。

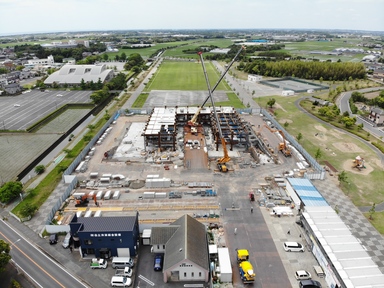

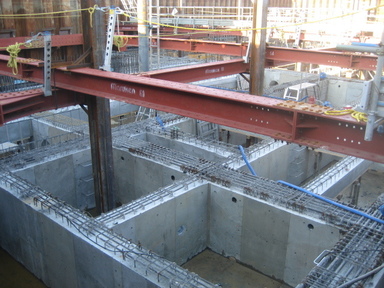

鉄骨工事

令和2年6月26日撮影

1階から展望室までの鉄骨の組み立て工事の画像

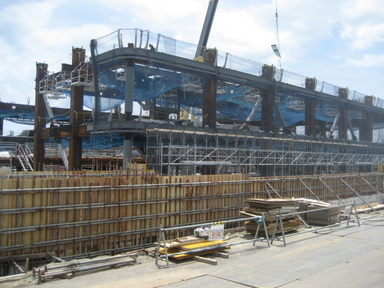

1階から展望室までの鉄骨の組み立て工事が終わりました。

鉄骨上棟の画像4
新庁舎の形が見えてきました。

令和2年6月15日撮影

鉄骨の組み上げの画像1

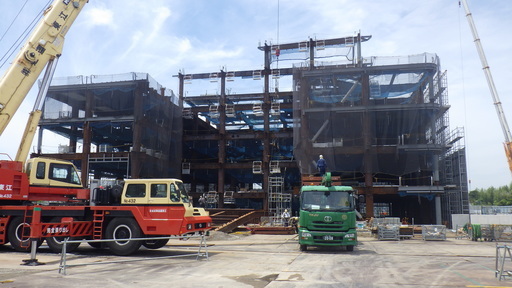

鉄骨の組み上げは7割ほど進みました。

鉄骨 鉄骨
新庁舎の最上階が見えてきました。(高さ約25m)

令和2年6月5日撮影

鉄骨の組み上げの画像2
鉄骨の組み上げは半分ほど進みました。

コンクリの画像1
3階、4階部分を組み上げています。(高さ約16m)

令和2年5月28日撮影

鉄骨工事の画像
鉄骨工事を進めています。

コンクリの画像2
1階、2階部分を組み上げています。(高さ約8m)

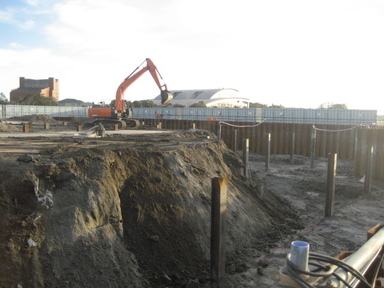

地下工事

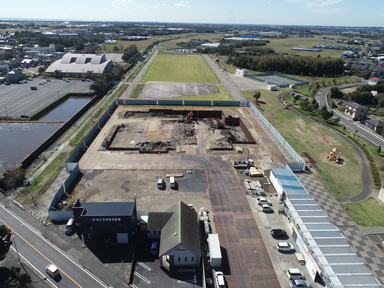

令和2年4月24日撮影

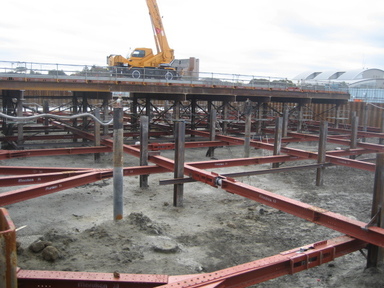

地下1階の工事の画像1
地下1階の工事を進めています。
(令和2年4月23日撮影)

コンクリの画像3
地下1階の天井にコンクリートを打設しました。

令和2年3月31日撮影

地下1階の工事の画像2

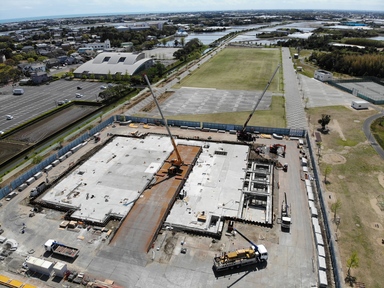

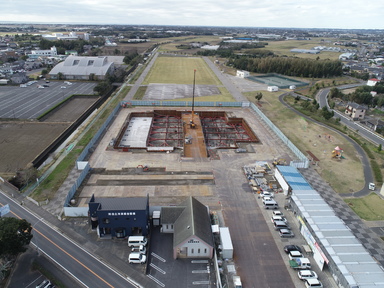

地下1階の工事は半分ほど進みました。

コンクリの画像4
地下1階の天井に鉄筋を組んでいます。

令和2年2月28日撮影

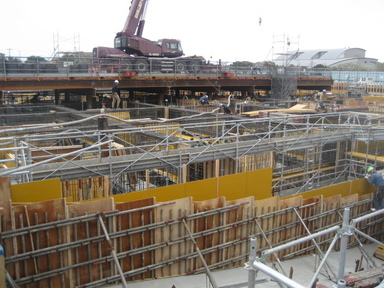

地下1階の工事の画像3
基礎工事が終わり、地下1階の工事を進めています。

コンクリの画像5
地下1階の床にコンクリートを打設しました。

基礎工事

令和2年1月30日撮影

地下にコンクリートの画像
地下にコンクリートを打設しています。
(令和2年1月10日撮影)

コンクリの画像6
地下1階の床を支える梁ができました。

令和元年12月23日撮影

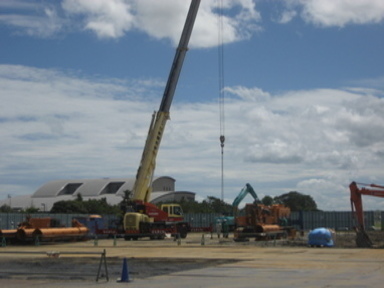

基礎工事の画像
基礎工事が始まりました。

掘削工事 近の画像1
地下の底盤にコンクリートを流す前の鉄筋を組んでいます。

掘削工事

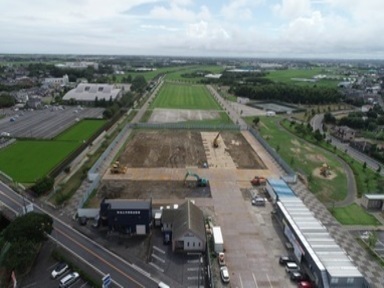

令和元年11月29日撮影

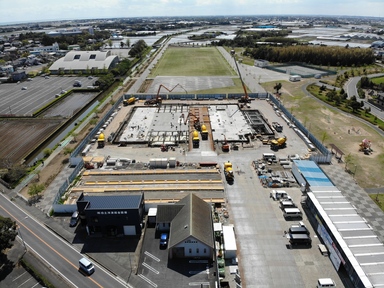

掘削工事の画像

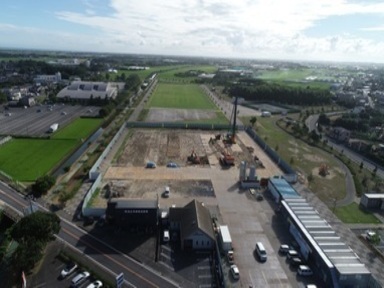

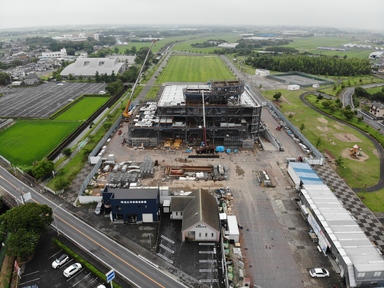

掘削工事が終わりました。

掘削工事 近の画像2
約6メートルの深さまで掘削した面を平らに仕上げています。

令和元年11月15日撮影

掘削の画像1
掘削は7割ほど進みました。

掘削工事 近の画像3
重機や車両が乗る仮設の構台ができました。

令和元年10月23日撮影

掘削の画像2
掘削は順調に進んでいます。

掘削工事 近の画像4
約6メートルの深さまで掘削します。(現在約4メートル掘削)

令和元年9月25日撮影

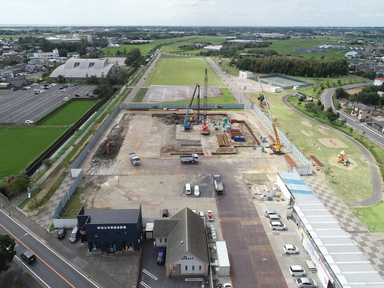

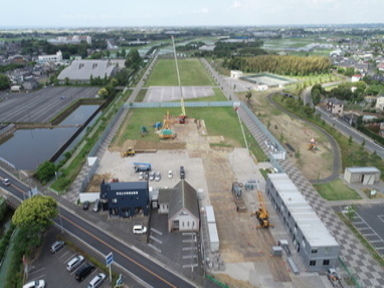

地下部分の掘削準備の画像
杭基礎工事が終わり、地下部分の掘削準備を進めています。

杭基礎の画像1

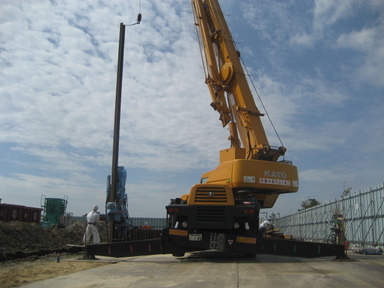

掘削による地盤の崩落を防止するため、鋼製の矢板を打ち込んでいます。

杭基礎工事

令和元年8月21日撮影

杭基礎の画像2

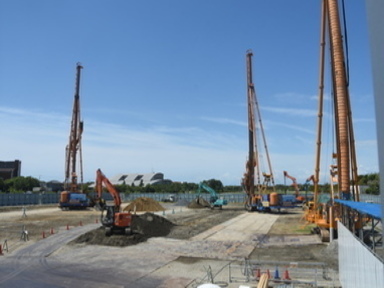

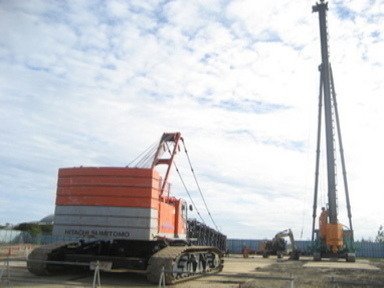

新庁舎を支える杭基礎工事は半分ほど進みました。

杭基礎の画像3
コンクリートの杭を地中に埋め込んでいます。

あさピー
工事囲いの壁面に、あさピーが登場しました。
撮影スポットもあるので探してね。

令和元年7月26日撮影

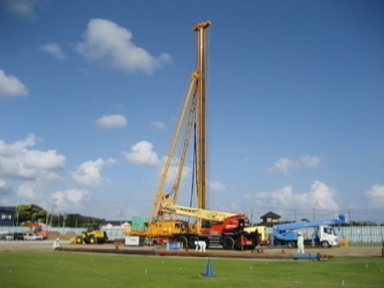

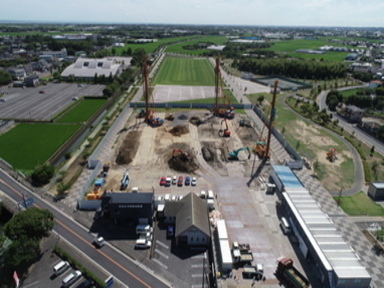

基礎杭の画像1
杭基礎工事が始まります。

基礎杭の画像2
杭基礎工事に使う機械(写真右側)を組み立てています。

地盤改良工事

令和元年7月23日撮影

地盤改良の画像1
地盤改良工事が終わりました。

地盤改良の画像2
地盤改良工事に使った機械を解体しています。

令和元年6月17日撮影

地盤改良の画像3
地盤改良工事は半分ほど進みました。

地盤改良の画像4
たくさんの重機がフル稼働しています。

令和元年5月17日撮影

地盤改良の画像5
工事囲いが終わり、地盤改良工事に使う機械が入りました。

地盤改良の画像6
この地盤改良に使う機械の高さは約30メートルあります。

準備工事

平成31年4月9日撮影

準備工事の画像1
新庁舎の建設が始まります。

準備工事の画像2
工事囲いの設置が始まりました。
(平成31年4月15日撮影)

よろしくお願いします
