海上・飯岡統合消防分署庁舎建設工事の進捗状況
工事の進捗状況のお知らせ
令和5年12月19日に着工しました海上・飯岡統合消防分署庁舎建設工事の進捗状況を、ドローンで撮影した写真とともに随時更新しながらお知らせします。
躯体工事

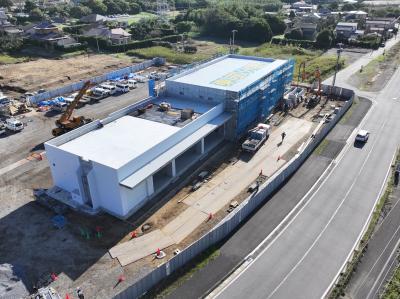

令和6年11月13日撮影

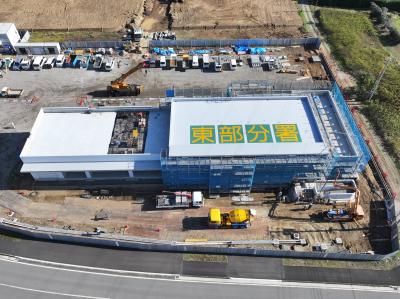

躯体のコンクリート打設が終了し、足場の解体が始まりました。
屋上には「東部分署」の文字でヘリサインが施工されました。

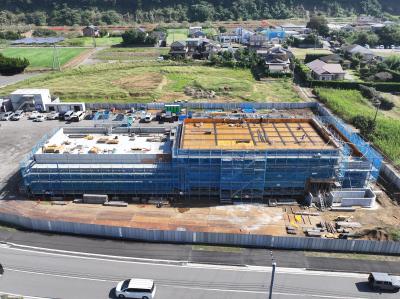

令和6年10月2日撮影

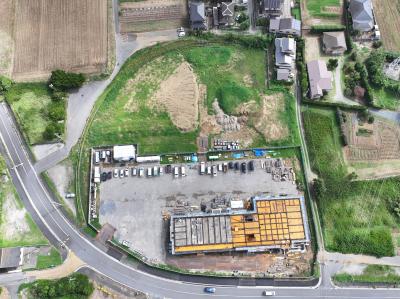

1階部分のコンクリートが打設され、2階部分の型枠が施工されています。
建設現場付近を通ると、道路からでも建物が確認できるようになりました。
令和6年9月5日撮影

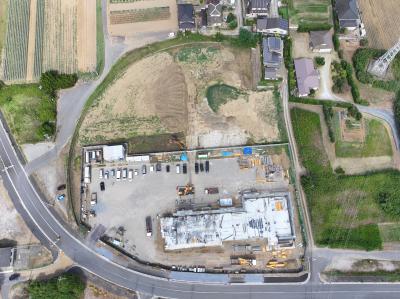

1階の柱・壁、2階の梁・床の配筋等が施工されました。
令和6年8月6日
1階床のコンクリートが打設されました。
着工前~基礎工事
令和6年7月10日撮影

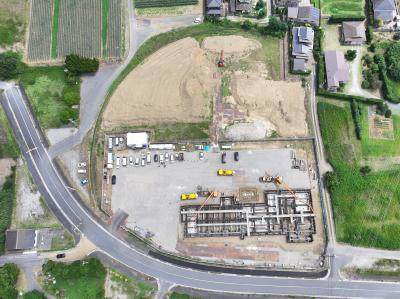

敷地内には砕石が敷かれ、庁舎部分の耐圧盤及び基礎コンクリートが打設されました。
令和6年4月30日撮影

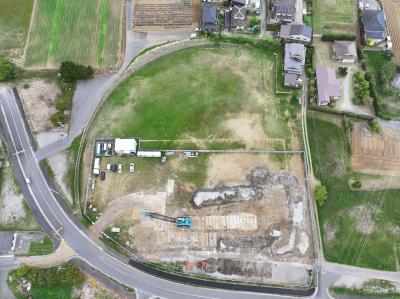

現場入口に工事車両用の敷き鉄板が設置され、杭工事等が施工されました。
令和6年3月28日撮影

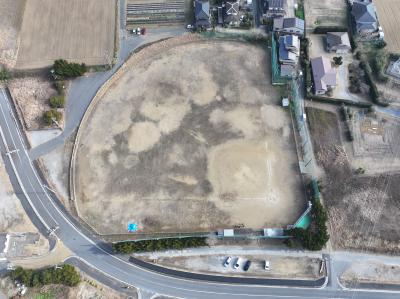

仮設事務所が設置され、現場に仮囲いが設置されました。

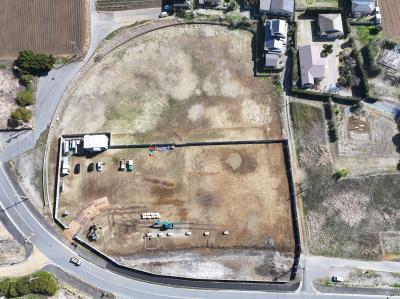

着工前の状況です。
